Buen día , remito la presentación utilizada en la reunión de trabajo sostenida el 11 agosto 2023 entre CONUDFI con la Jefatura de Contratos Portuarios y la Gerencia Atención Usuarios del OSITRAN , con la finalidad de conocer acerca de las inversiones de APM Terminals Callao S.A. una vez alcanzados los gatillos establecidos en el Contrato de Concesión del Terminal Multipropósito Muelle Norte-Callao.

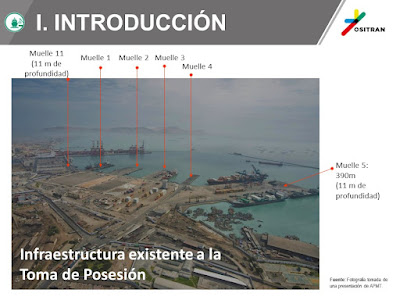

OSITRAN . En contrato aparecía la Etapa 6 cuyo proyecto de Terminal de Contenedores ya tiene los permisos, pero falta Expediente Tecnico e informe de Flujo vial. Muelle 5 lado norte mide 560mts largo y 16 mts profundidad . La Adenda 1 se aprobo 25/11/2022 . Al 30 de junio 2023 se paso de 1´000 TEUS de movimiento de últimos 12 meses.
La Etapa 3A tiene 18 meses de estudio y 24 meses de obras .
APMT esta avanzando mas alla realizando los estudios de Etapa 3B, además para Muelle 5 trajo una 5ta grúa portico para el 5D , 3 gruas RTG para área respaldo e iluminación ; están agregando 300 tomas de reefers .

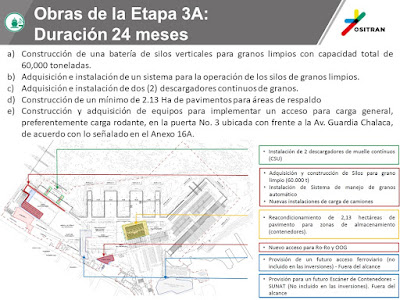

En la Etapa 3A haran Silos nuevos por 60,00 Tm , con Faja Transportadora , 2 Absorventes y un área de respaldo de 2.13 ha. Se habilitara la Puerta 3
CONUDFI . Puerta 3 permite cigüeñas ?
OSITRAN . No esta preparada para cigüeñas sino para unidades . Área definida para nuevo Escaner. Acceso ferroviario.
OSITRAN . Ver con APN tema diseño.
CONUDFI . Ver opción de NO pesaje autos , SUNAT debe cambiar norma.
CONUDFI . Cigueña se mide tiempo en 30 min.
CONUDFI . Ver indicador y causales . Mesas ténicas. Jul 2024 fin Estudio. Julio 2026 fin obras.
CONUDFI . Ver plan contengencia durante obras de Etapa 3A.
OSITRAN . Etapa 3B se gatillara al llegar a 1’100 TEUS. Se hará el Muelle 5C alargado para contenedores , Inicio a 12 meses , se Construye en 36 meses . Demolición de los Muelles 1(será alargado con dolfin, Muelle 2(será angostado y alargado) y Muelle 4 (destruido todo).
En la Etapa 4A se gatillaria al llegar a 1’500 TEUS . Se hará el nuevo Muelle 5ª . Queda igual solo Muelle 3A .
En la Etapa 4B se gatillaria al llegar a 1’700 TEUS . Se hará el Relleno entre los Muelles 5A y 5C.
Se debe de tomar en cuenta que solo los 19 primeros años son obras obligatoria gatilladas osea hasta el 2031 ; Quedan 8 años.
Estan remodelando la Puerta 2 y haciendo algunas obras en los silos por lo que se afecta flujos por lo cual abriran otra puerta temporal.
CONUDFI . No le dieron atraque a RORO y se fueron a Pisco.
OSITRAN . Están planteando el adelanto de Etapa 3B. Se construira 17,000 m2 de áreas de respaldo y tendrán tomas reefers.
La próxima Revision Tarifaria seria en julio 2026.
Pedimos revisar como se cuentan los plazos de los días libres .
Pedimos revisar el REOP y las Tarifas.
